对于任何一种石材的安装,整个安装过程是将多种不同材料组合到一起。最终的安装质量不仅与施工过程有关,还与各材料的性能及匹配性相关。考虑到这些因素,万峰石材公司针对不同膨胀系数的板材、不同的应用环境设计了对应的安装系统。这些安装系统方法如下:

施工方法

适用条件

底法铺贴

用于第 1、2、3 代人造石地面

硬底薄层铺贴

用于第 1、2、3 代人造石地面

万峰石材胶底法铺贴

用于第 4 代人造石、北方低温水暖地面

万峰各板材铺贴方法

制定地面铺贴方案时需着重考虑以下因素:

·使用场所为室内,非强酸强碱、高温环境;

·板材厚度≥16.5mm,单长边尺寸≤800mm

·胶粘剂材料选用高性能双组分聚合物改性砂浆(干粉+乳液);

·使用合适的填缝材料,具备柔性、防污性、可抛光性;

·工程工期安排合理,地面施工时必须禁止交叉作业,给予地面适当的养护期;

·对交叉作业或通道区域,采取妥善的成品保护措施,避免早期空鼓;

·全面质量检查,控制早期质量缺陷,及时修补质量问题。

一、地面用方案要点

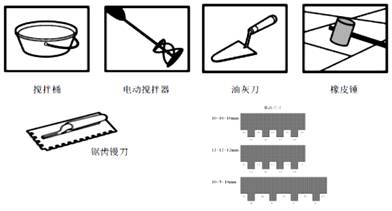

1、辅助工具

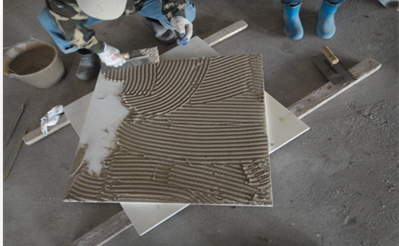

纸面石膏板或纸板、十字定位器(控制接缝宽度)、搅拌桶、电动搅拌机、锯齿镘刀、油灰刀、橡皮锤、水平尺等。详见下图4-1。

2、地暖使用注

北方低温水暖境可以使用万峰石材胶J15铺贴;尺寸600mm(尺寸越小,安全性越高);柔性材料填施工材可靠性高,需要格控制施工、成品保护细节

3、留和成品保护,见表

操作

要点

找平砂浆

水泥:砂=1:2(体积比),加水混合到“手握成形,手颠即散”潮干状态;水泥使用32.5以上普通硅酸盐水泥,砂宜为中砂或粗砂,含泥量<3%,不得含有机杂物。注意:铺设高强度找平砂浆的厚度不小于 3cm。

涂刮胶粘剂

将试铺板材揭开,在找平砂浆上处于板材四角处加少量胶粘剂(减小空鼓概率);然后使用干抹布或毛刷清理石材粘贴面的浮灰、油脂、铁锈等影响粘结的附着物,板背面涂刮胶粘剂其板材边角胶粘剂需补足并倒角处理

膨胀伸缩缝

宽 2~3mm,铺贴完成5天(越晚越好)后方可填缝;使用切割片将缝隙切割、清理干净,使用与石材同色的柔性填缝胶填充(1天固化期),铺贴10天以后方可打磨翻新。

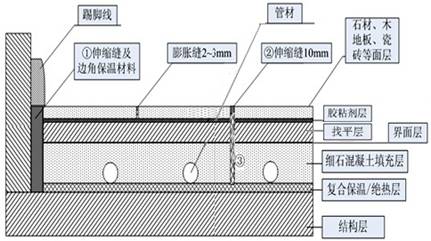

结构伸缩缝

一般58米留一条,宽58mm,使用 U 型槽填补;施工完成一年内不要密封,用于排除施工层多余水气,日常使用中严禁灌水。

成品保护

铺贴后3天内严禁踩踏,7天内严禁货物搬运、架设梯子、重型设备进场踩踏等交叉作业;后期交叉作业必须有坚固垫层保护,如在软垫上铺设木夹板等妥善措施,避免早期空鼓。

质量检查

铺贴过程中每铺贴30㎡都需要撬开1片进行质量检查;在地面剪口养护处理前,认真检查已经铺贴地面是否存在边角空鼓现象;如存在空鼓等质量缺陷,需立即采取灌浆修补或重新铺贴等措施修缮。

地面填缝材料

地面专用柔性填缝胶WF-82,每平方用量在200~250g。;可打磨抛光,防污性好,但邵氏硬度高对于温差变化大的地面易造成开裂、鼓包不复原等病变。

硅酮胶填缝,弹性好,收缩性强适应于温差变化大的地面,但不能打磨抛光,防污性较差。

地面晶面护理材料

石英石选用玉晶釉养护套装,岗石、无机石石选用万峰保养修复液套装。



二、 软底法铺贴

当基层平整度较差、基面抗拉强度和抗剪强度不足以满足硬底铺贴需求时,需要使用半干湿的找平砂浆边找平边铺贴,铺贴试图如下:


工艺流程:

粉体S7120

锯齿曼刀批挂胶黏剂

剖面图

三、硬底薄层法铺贴

当基层应满足如下要求时,方可采用薄层铺贴法施工:

1、基面必须干净,没有灰尘、污垢、油污、油脂、蜡状物、漆、留水、养护剂、密封剂等;

2、基面平整度满足2m跨度的偏差不超过3mm

3、基面具有足够的结构强度,能承受预期的载荷。在承受最大载荷时,中间点的变形不超过石材跨度的1/360

4、混凝土和砂浆基面,其含水量应低于5%

5、基面抗剪强度不小于0.5MPa,抗拉强度不小于1.0MPa

6、基面为混凝土时,混凝土必须已经养护28天以上。

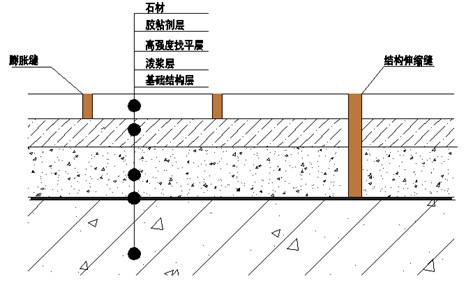

硬底铺贴图

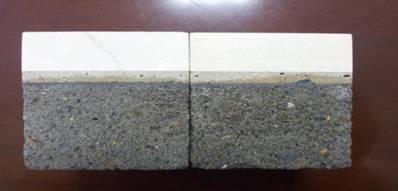

硬底薄层铺贴施工图示

工艺流程

四、万峰石材胶软底法铺贴

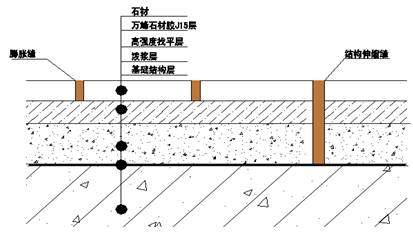

本方法适用于地暖施工或第 4 代人造石地面铺贴,铺贴试图如下:


工艺流程

五、人造石地暖环境铺贴工艺

1.        地暖环境其特殊性在于环境温度变化快,升降温速率高,导致板材膨胀收缩大,铺贴选用材料时主要要考虑以下因素:

(1)     胶粘剂的粘结性和柔韧性

Ø        应选用万峰石材胶J15

(2)     胶粘剂与石材和基层的相容性

(3)     基层的尺寸稳定性

(4)     粘结剂的其它耐气候能力

(5)     使用场所为室内,非强酸强碱、高温环境

(6)     石材种类(第 12代板材——粗骨料、中骨料板材)

(7)     板材尺寸(厚度≥16.5mm,单长边尺寸≤600mm

(8)     填缝剂需具备柔性、防污性、可抛光、不变色

Ø        选用WF-82填缝;可打磨抛光,防污性好,但邵氏硬度高对于温差变化大的地面易造成开裂、鼓包不复原等病变。

Ø        选用硅酮胶填缝,弹性好,收缩性强适应于温差变化大的地面,但不能打磨抛光,防污性较差。

(9)     本说明适用低温热水地面辐射供暖工程,而电热地暖系统须有≥5cm 厚混凝土垫层。

2.        地暖基层施工中的注意事项

对于地暖工程施工,石材铺贴工艺须采用“万峰石材胶软底法铺贴”,而其低温热水辐射供暖地坪一般做法如下图所示:

低温热水辐射供暖地坪一般做法
